築68年の家フルリノベーション

奈良県葛城市 リフォーム

すべて|ALL

築68年の家フルリノベーション

建築中レポート

1. 2020年11月01日

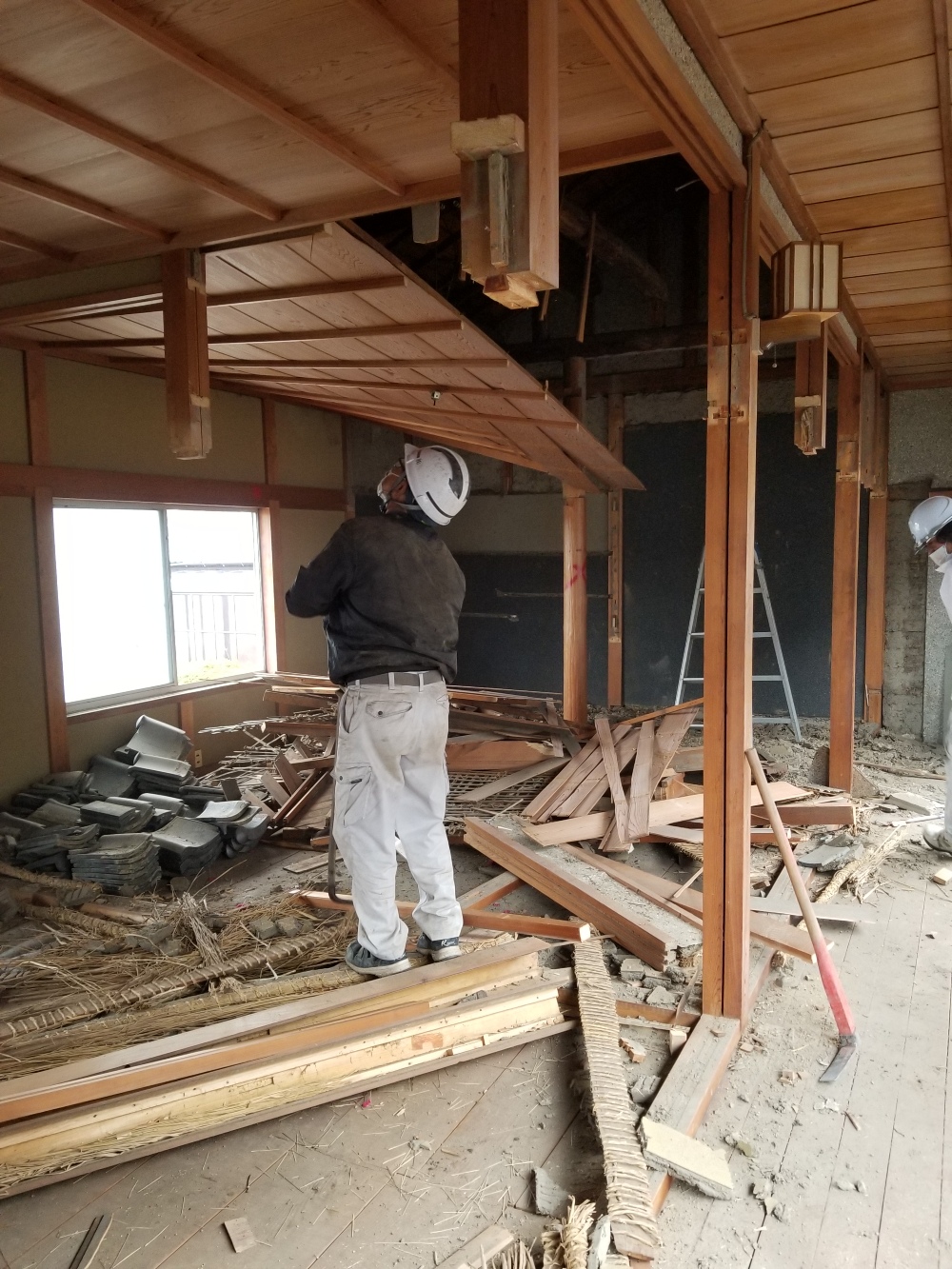

解体開始

解体開始

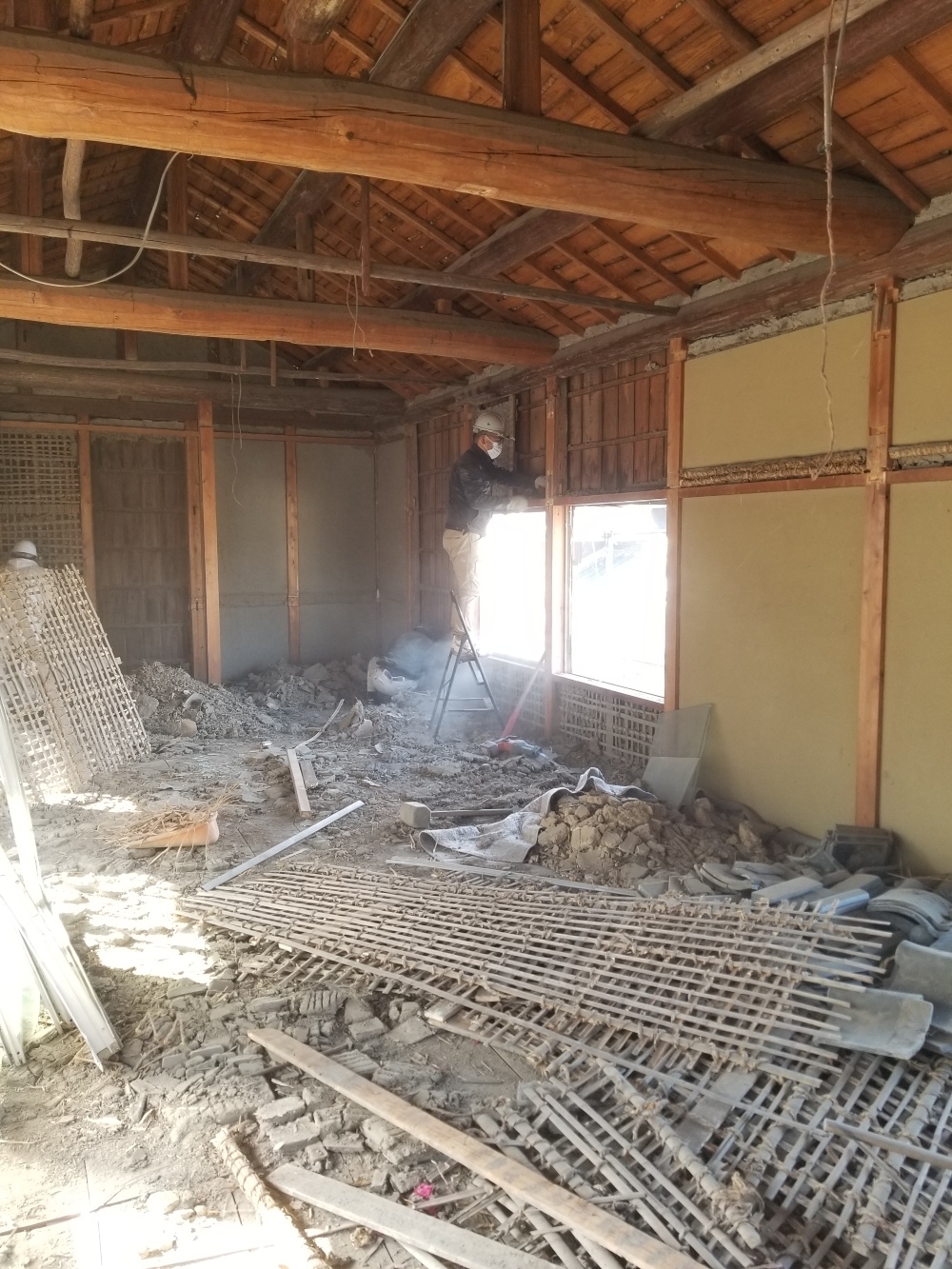

解体工事が始まりました。
ほぼスケルトンにするべく、天井などを解体して、躯体を露わにしていきます。

2. 2020年11月02日
解体工事(1階床撤去)

解体工事(1階床撤去)

3. 2020年11月04日
解体工事(天井、壁撤去)

解体工事(天井、壁撤去)

天井、壁の撤去していきます。
新たに開口を作っていくので、外壁面の撤去していきます。
壁中は土壁です。

4. 2020年11月07日
解体工事(屋根瓦撤去)

解体工事(屋根瓦撤去)

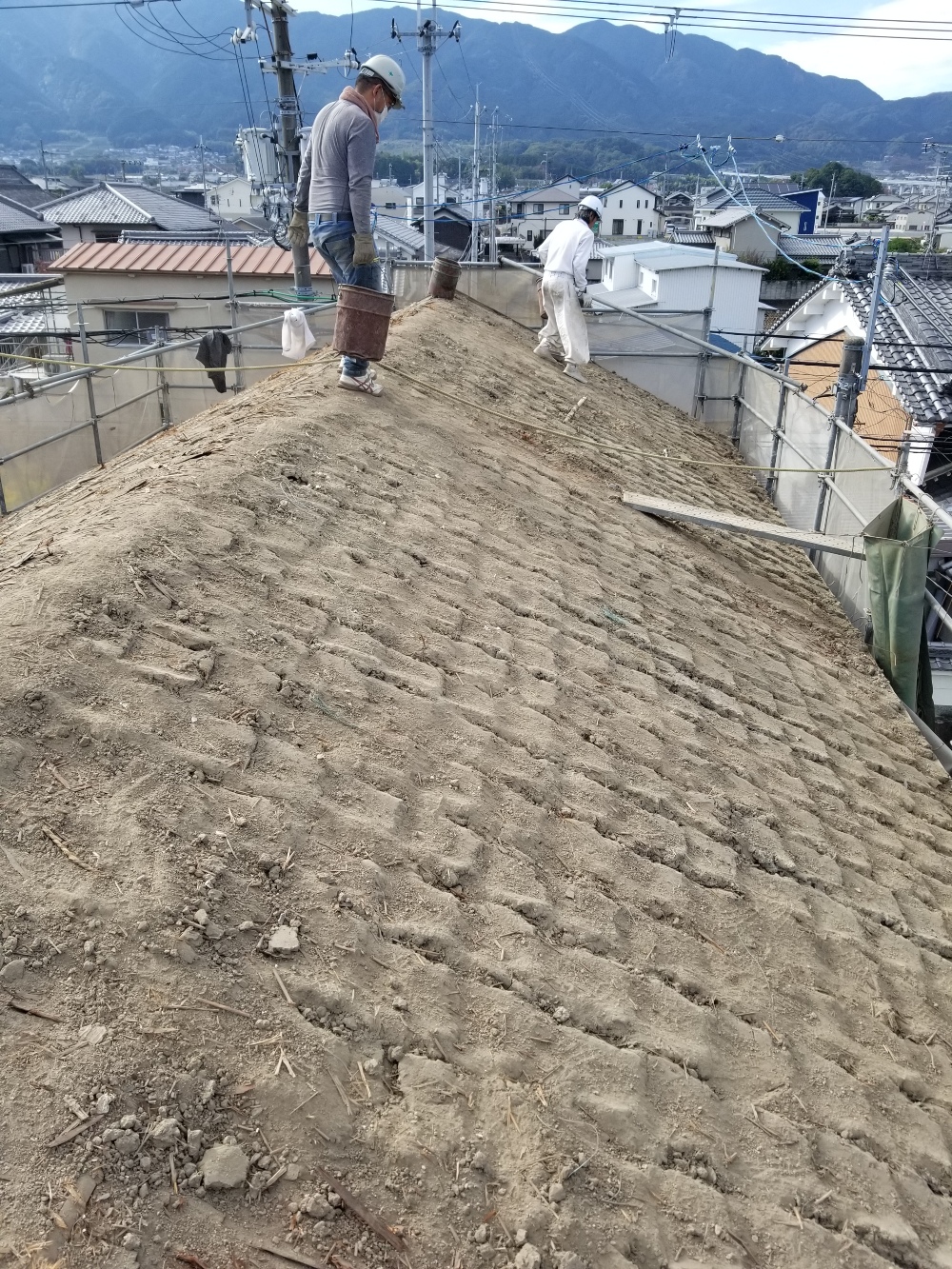

屋根の瓦が撤去されて、下地の土が見えてる状態です。
バケツに入れて、手作業で土を撤去していきます。
こんなに土があると、上部が重くて地震が心配でしたが、仕上げが軽くなる分、少し安心できます。

5. 2020年11月12日

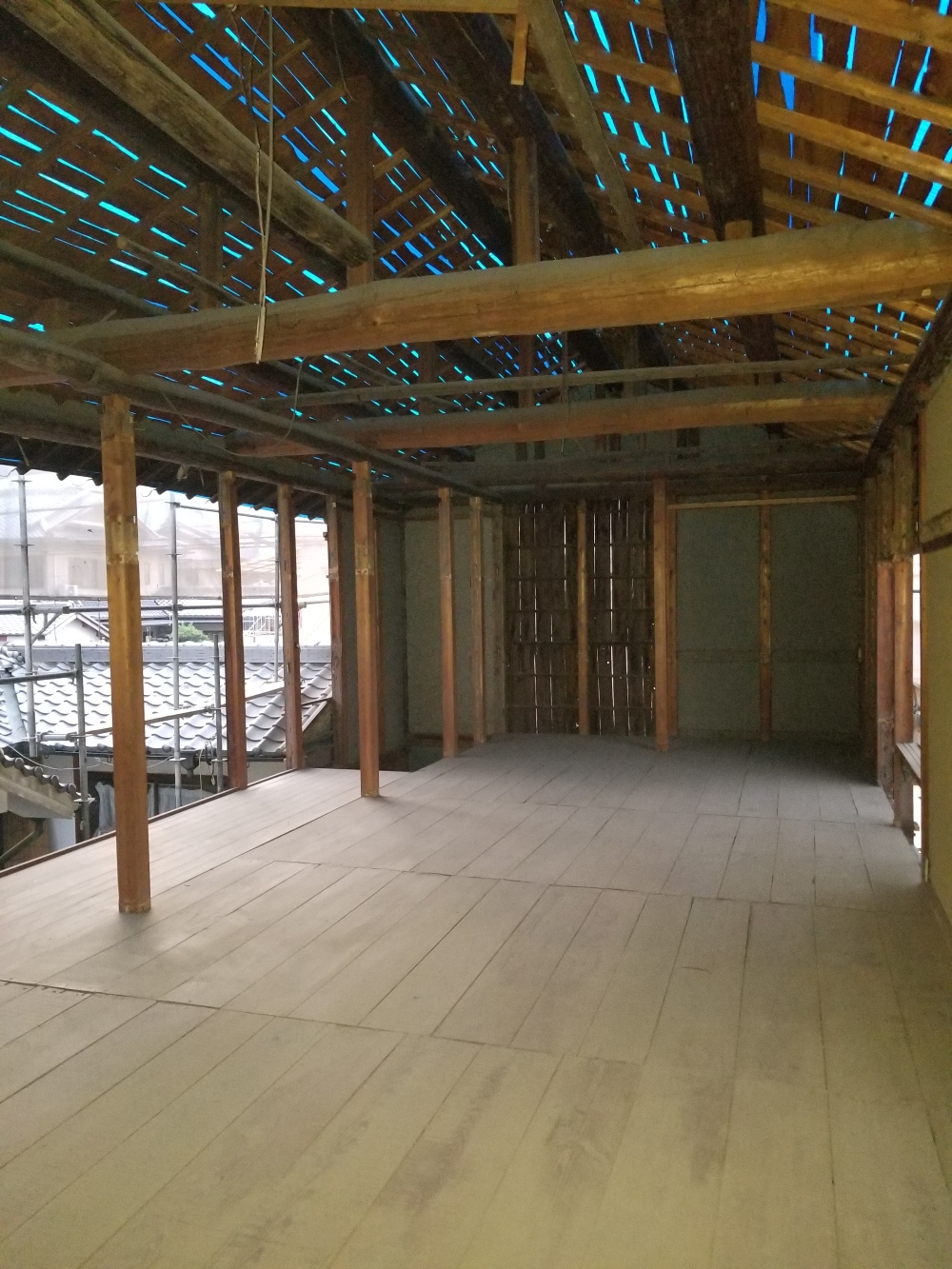

解体完了

解体完了

解体工事が完了しました。

6. 2020年11月22日

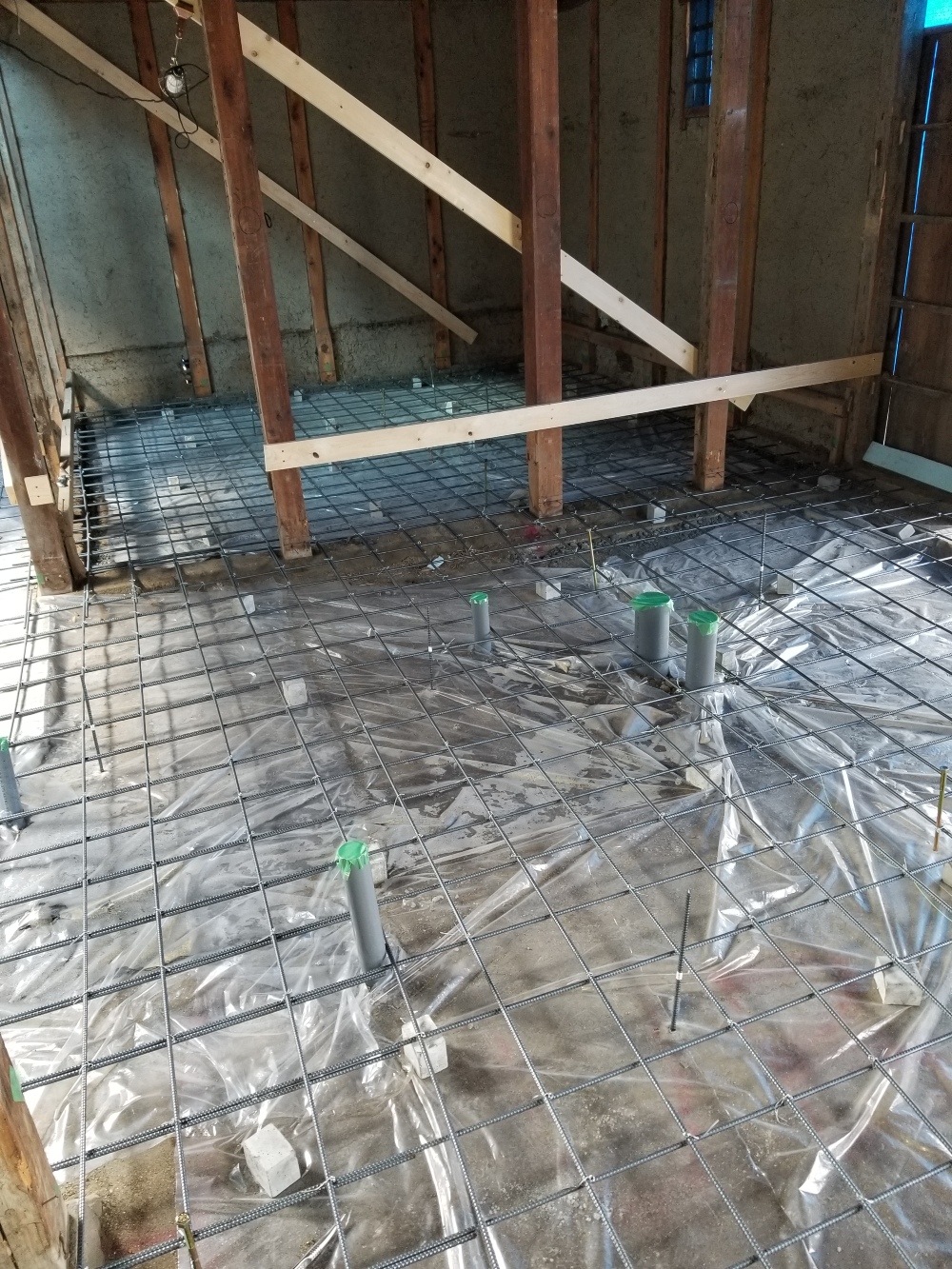

基礎配筋状況

基礎配筋状況

下からの湿気を押さえるのと、土台、柱などを新たに設置するため、
基礎配筋してコンクリートを打設していきます。
既存の柱と繋いで、地震に強くしていきます。

7. 2020年11月30日

土間コンクリート施工状況

土間コンクリート施工状況

8. 2021年01月18日
土台敷き

土台敷き

9. 2021年01月21日

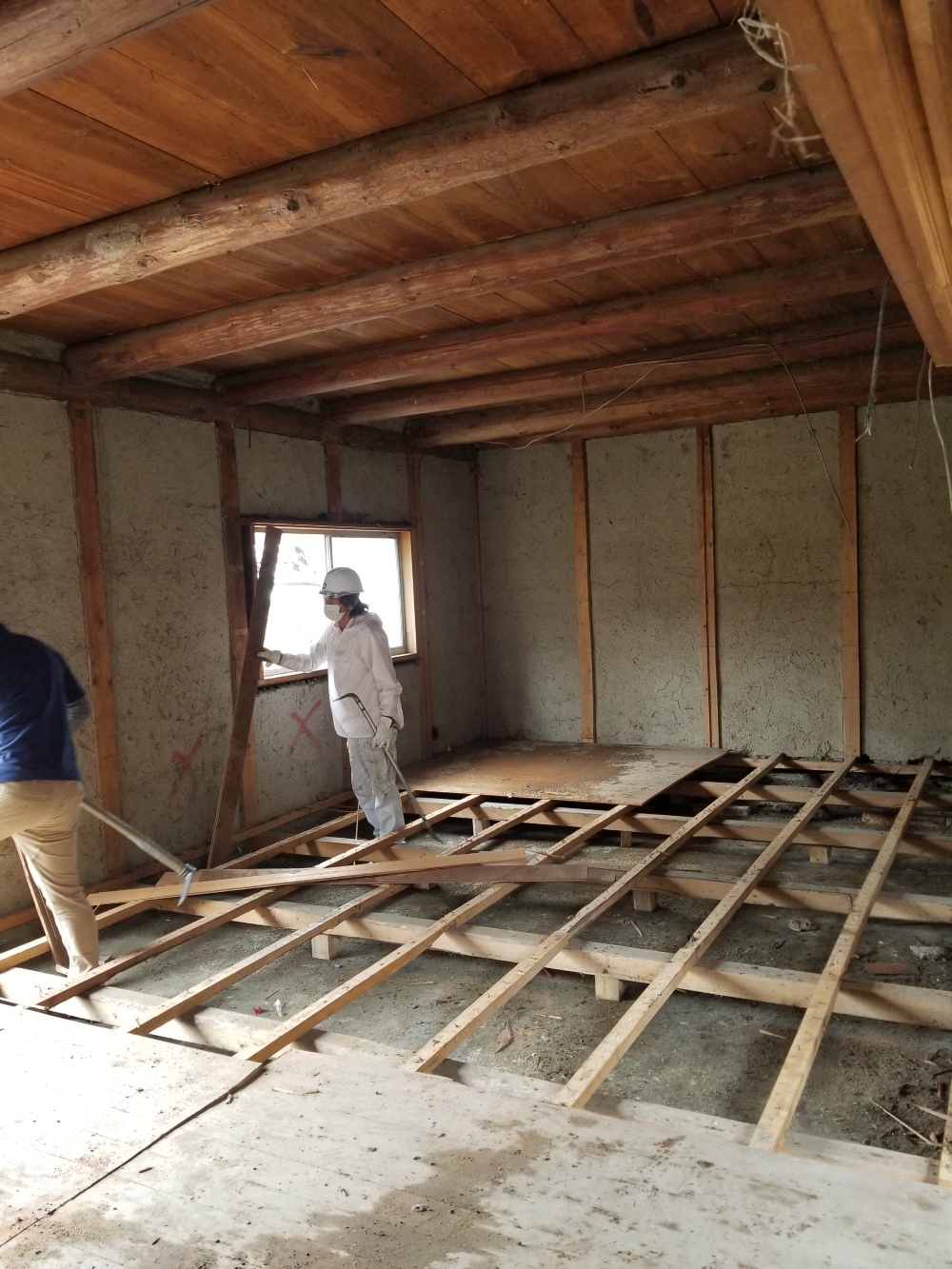

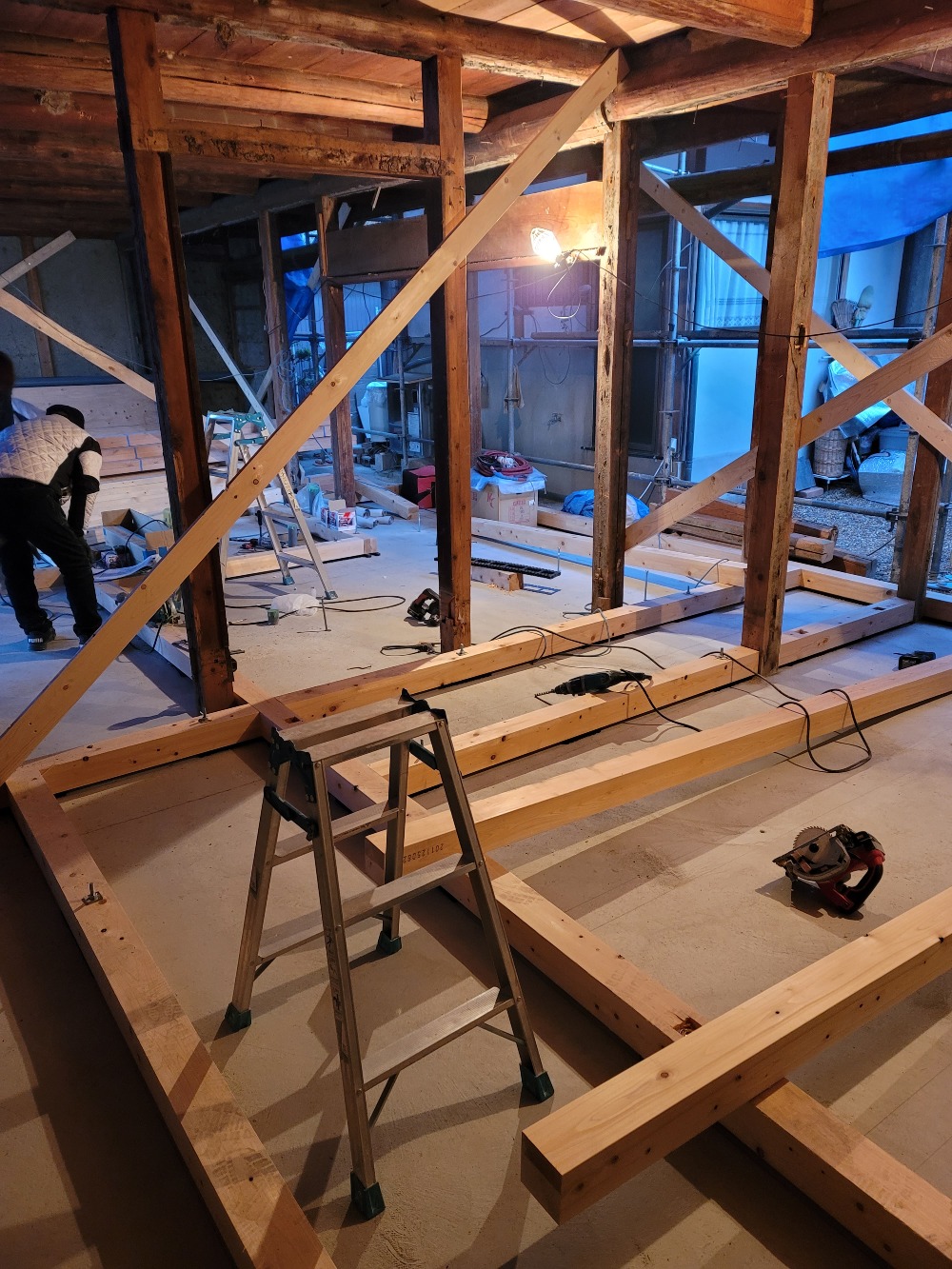

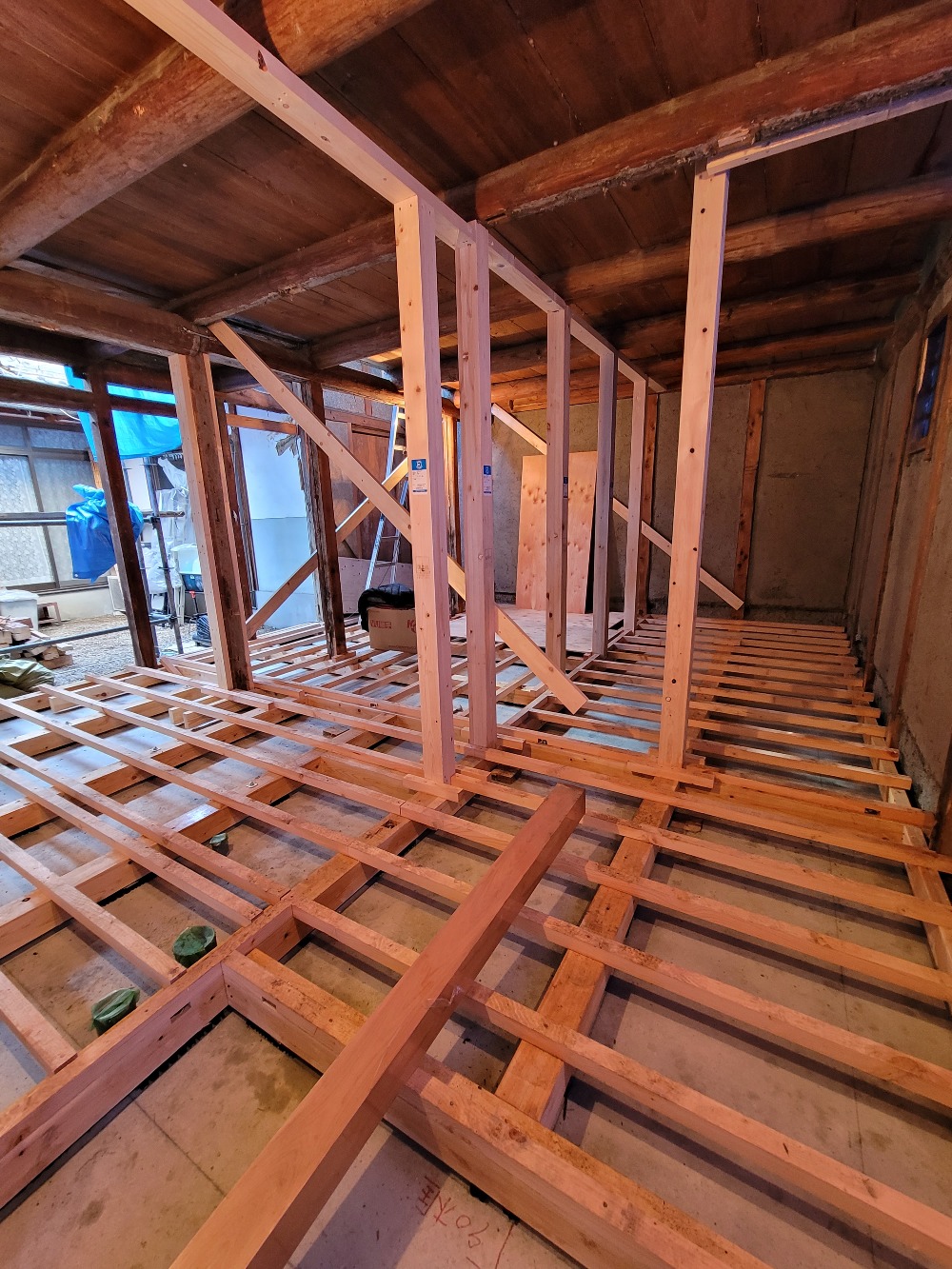

床根太施工状況

床根太施工状況

10. 2021年01月22日

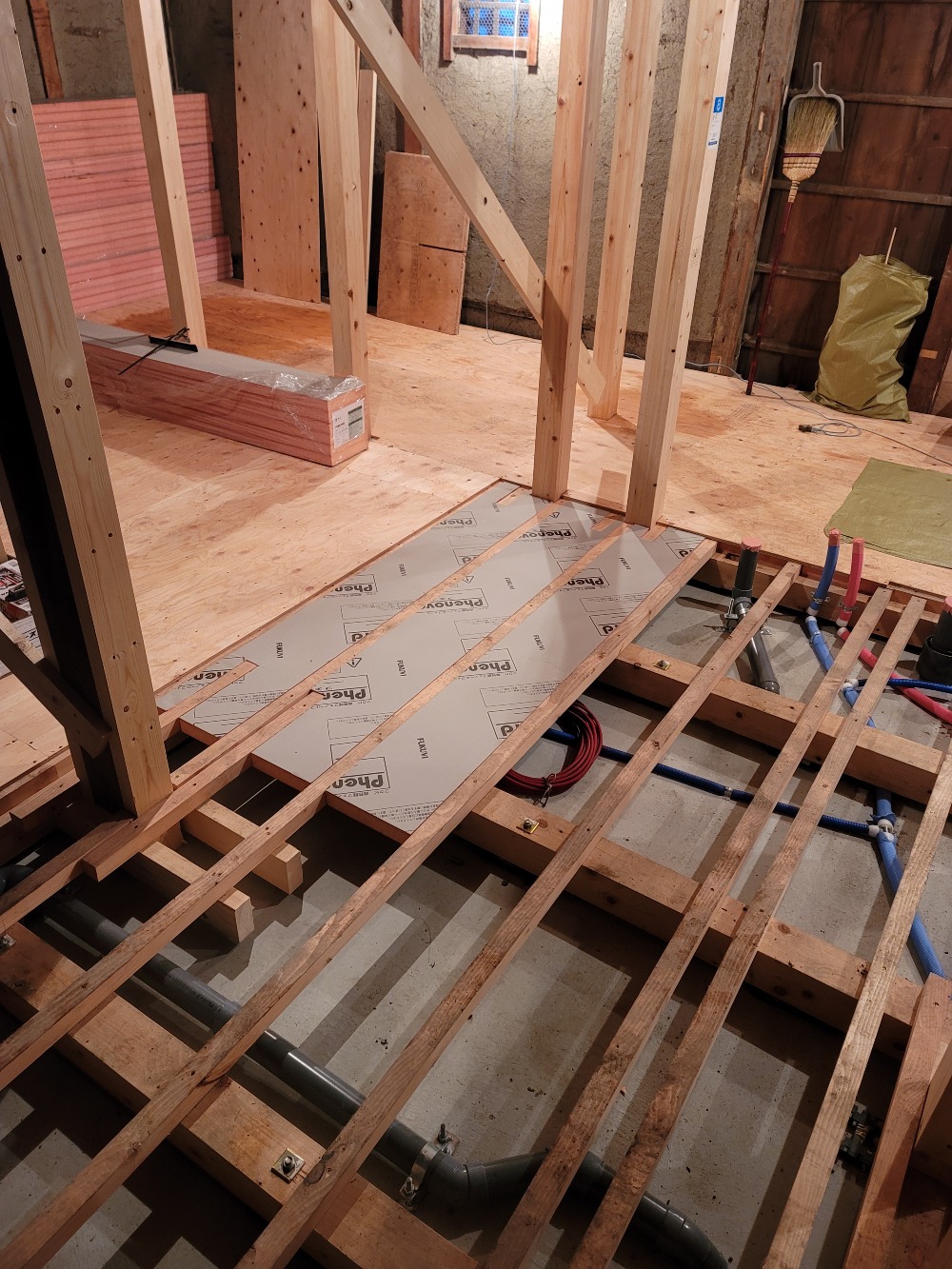

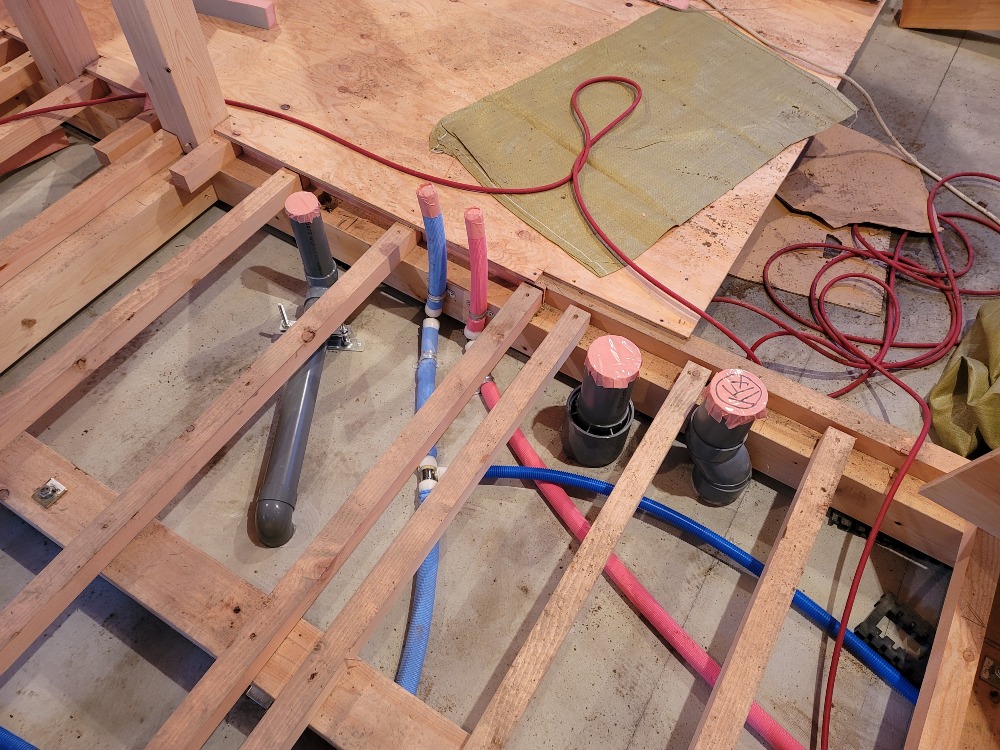

床下配管施工状況

床下配管施工状況

湯水配管、排水を設置していきます。

11. 2021年01月23日
床下断熱・床合板施工状況

床下断熱・床合板施工状況

根太の間に断熱材を設置していき、合板を設置していきます。

12. 2021年01月28日

造作工事

造作工事

造作工事が着々と進行中。
下地を施工して行ってます。

13. 2021年02月04日

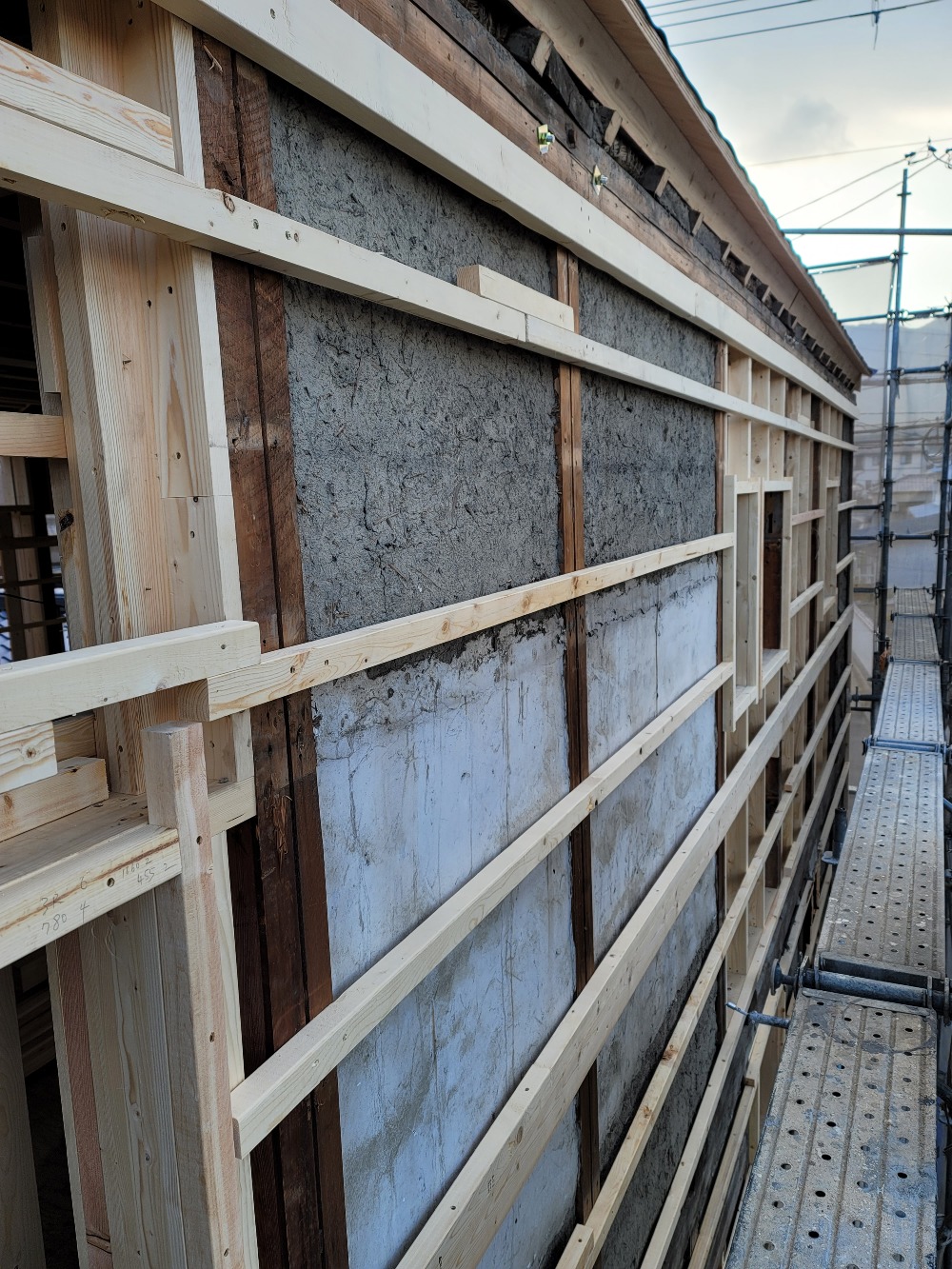

外部下地工事

外部下地工事

古い壁は残したまま、外側に新たな壁下地を作っていきます。

14. 2021年02月16日

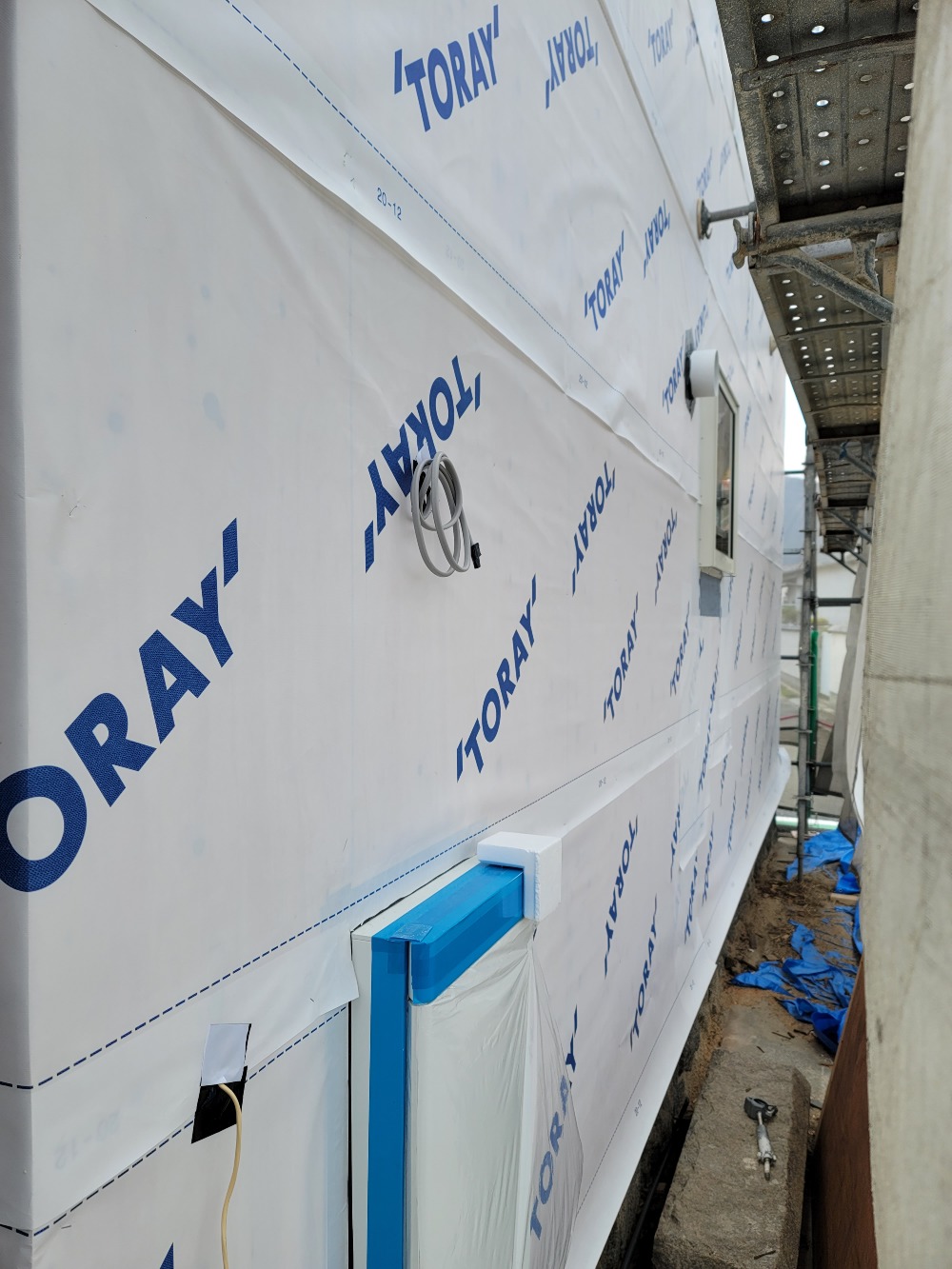

透湿防水シート貼状況

透湿防水シート貼状況

透湿防水シートが施工されました。
透湿防水シートは外壁を張ると見えなくなりますが、重要な部分ですので、丁寧に施工致しました。

15. 2021年02月17日

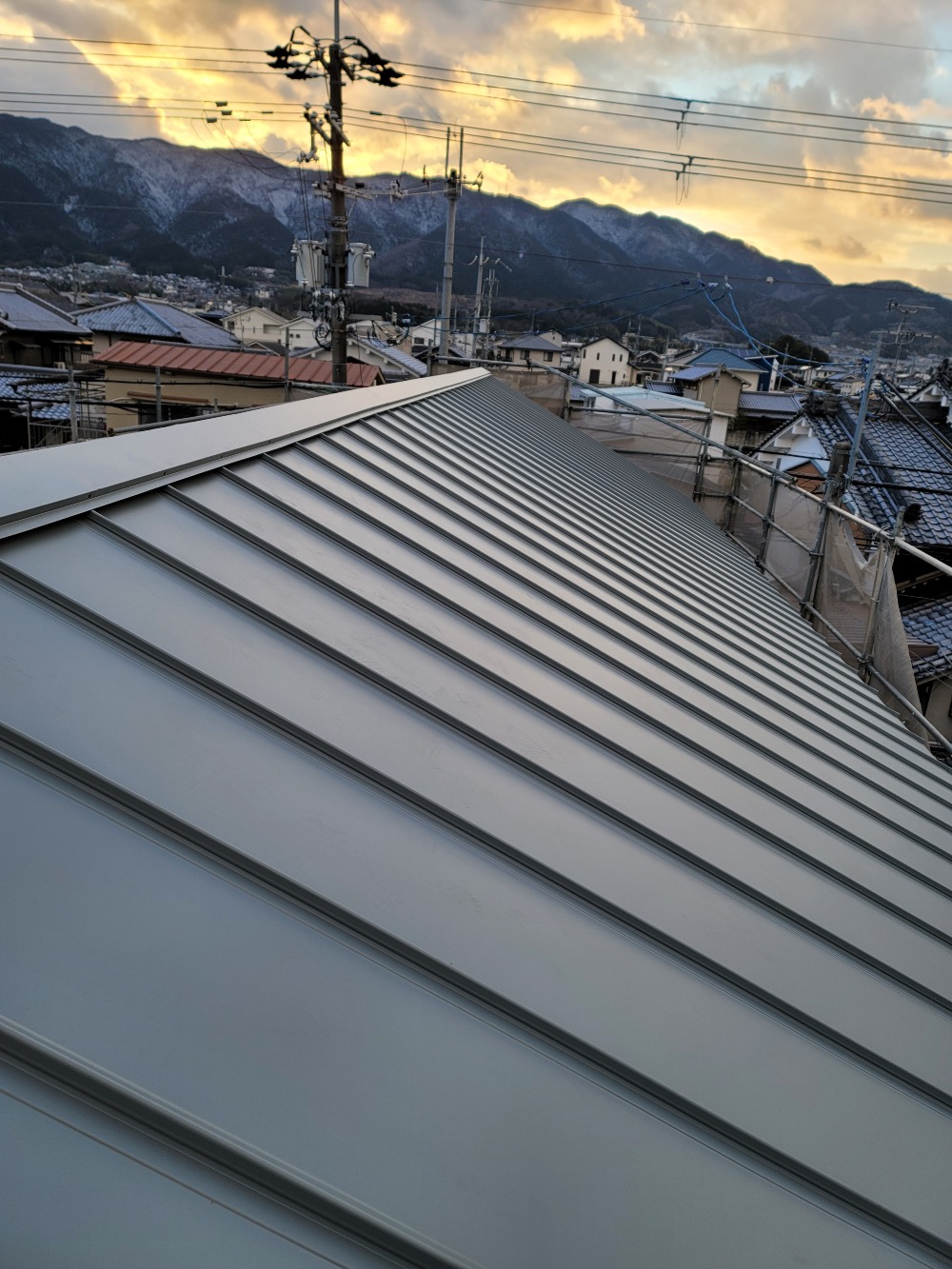

屋根施工状況

屋根施工状況

屋根にガルバ鋼鈑が施工されました。
古い建物なので、地震対策で軽くするため採用しました。

16. 2021年02月18日
断熱材施工状況

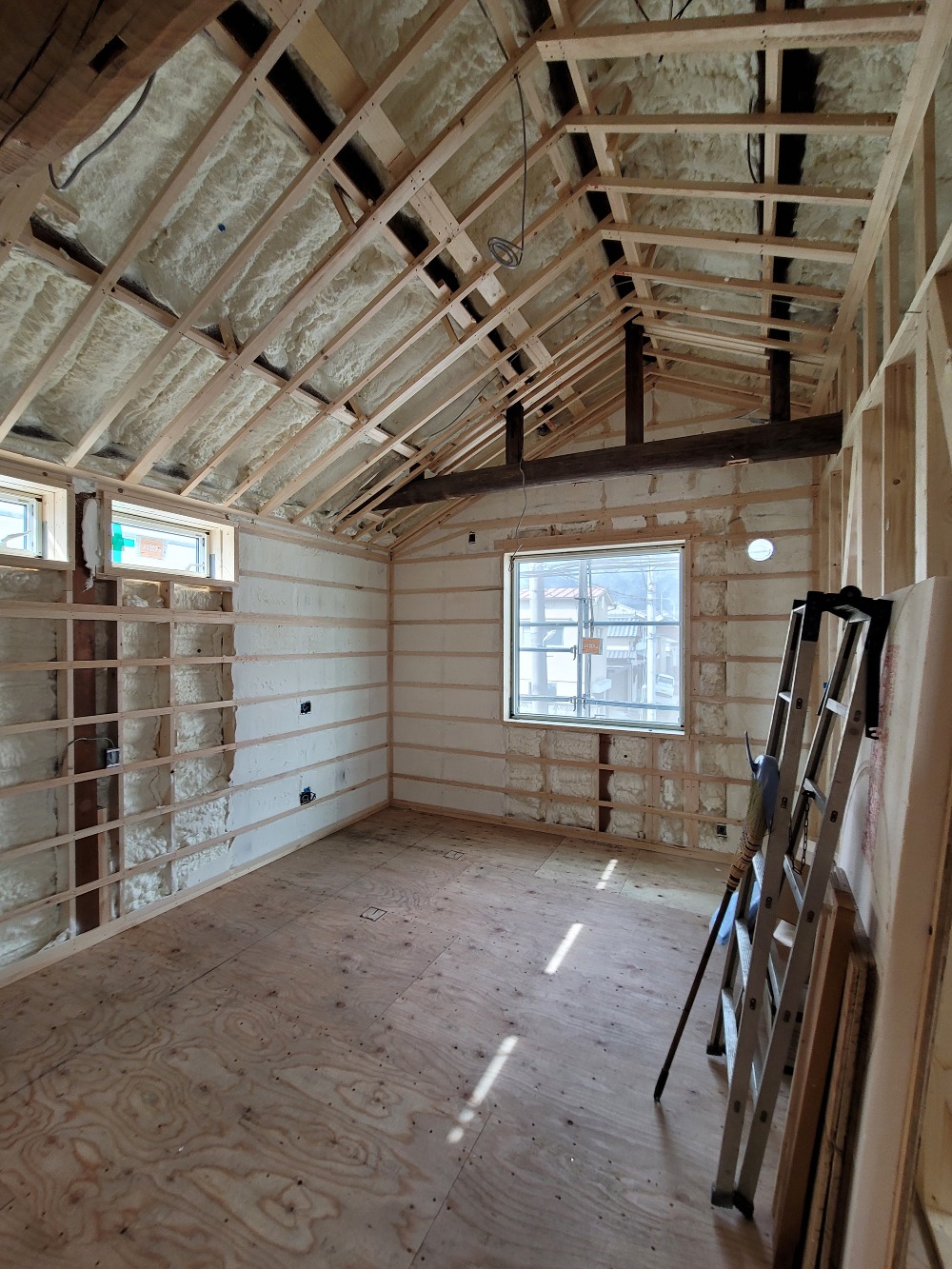

断熱材施工状況

断熱材の施工されました。
断熱材は、四季を問わず快適な室温で過ごすため、外の寒さ、暑さを家の中に入れないようにするための住宅建材です。

17. 2021年02月27日
プラスターボード貼状況

プラスターボード貼状況

お家全体に不燃材料であるプラスターボードを貼りました。耐火性、遮音性などがあり、家づくりには欠かせない材料です。見た目も大切ですが、お家の性能も大切ですので、きちんと貼られているか隅々まで確認しておりますので、どうぞご安心下さい。

18. 2021年03月01日

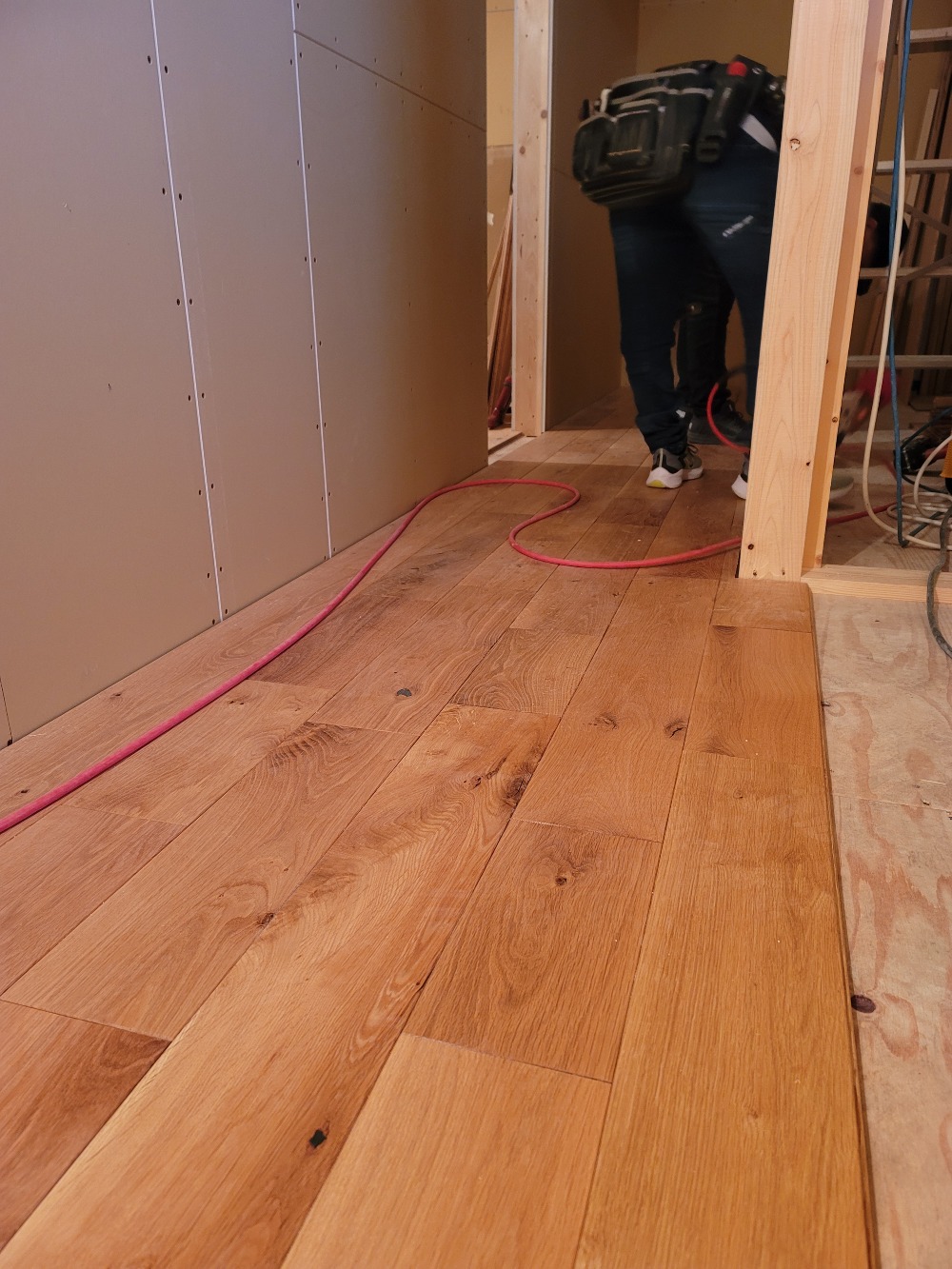

フローリング施工状況

フローリング施工状況

フローリングの施工を行っております。
施工中は傷や汚れが付かないように養生をしておりますので、ご覧いただくことはできません。お写真から雰囲気を味わっていただければと思います。

19. 2021年03月07日

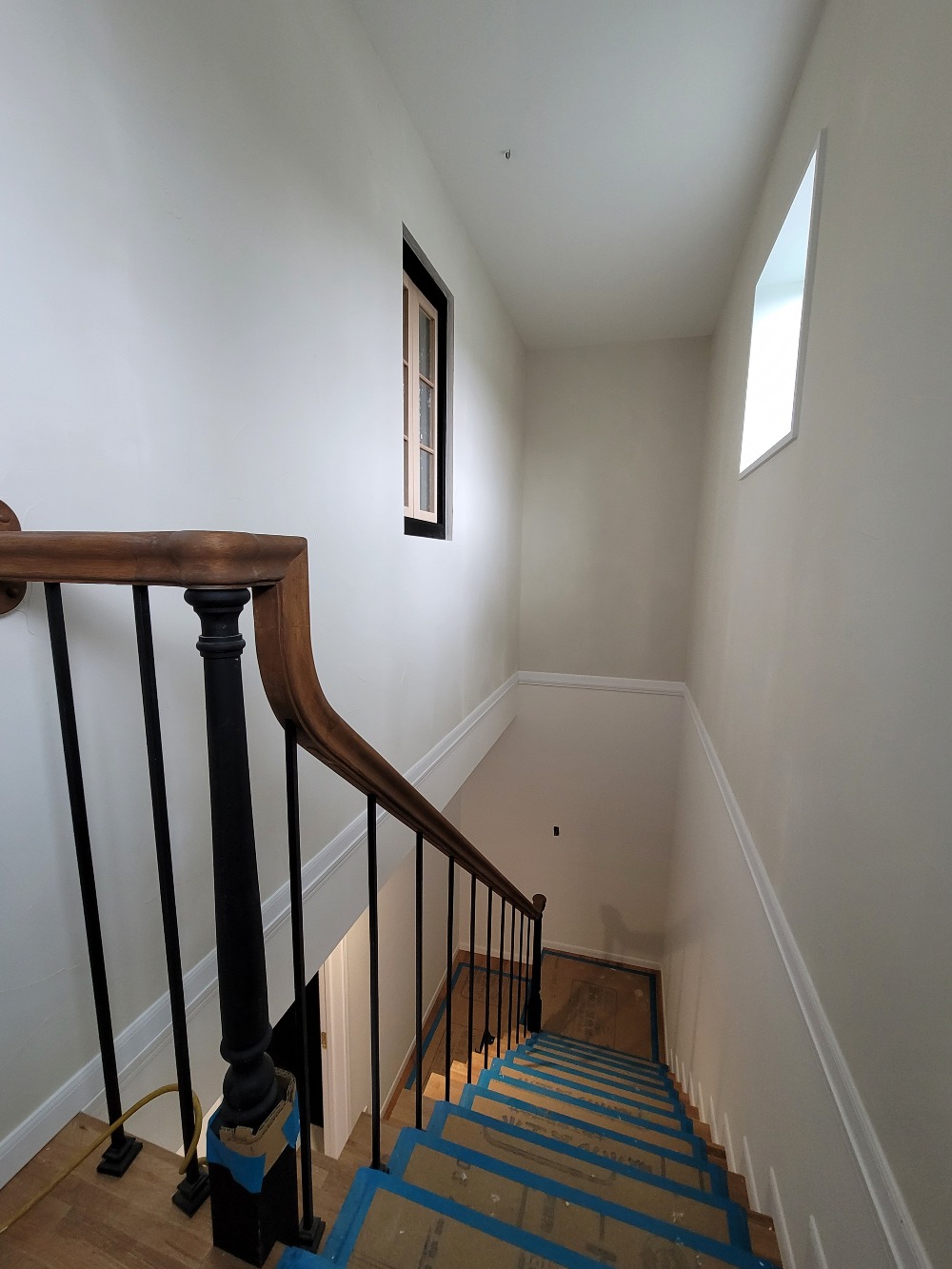

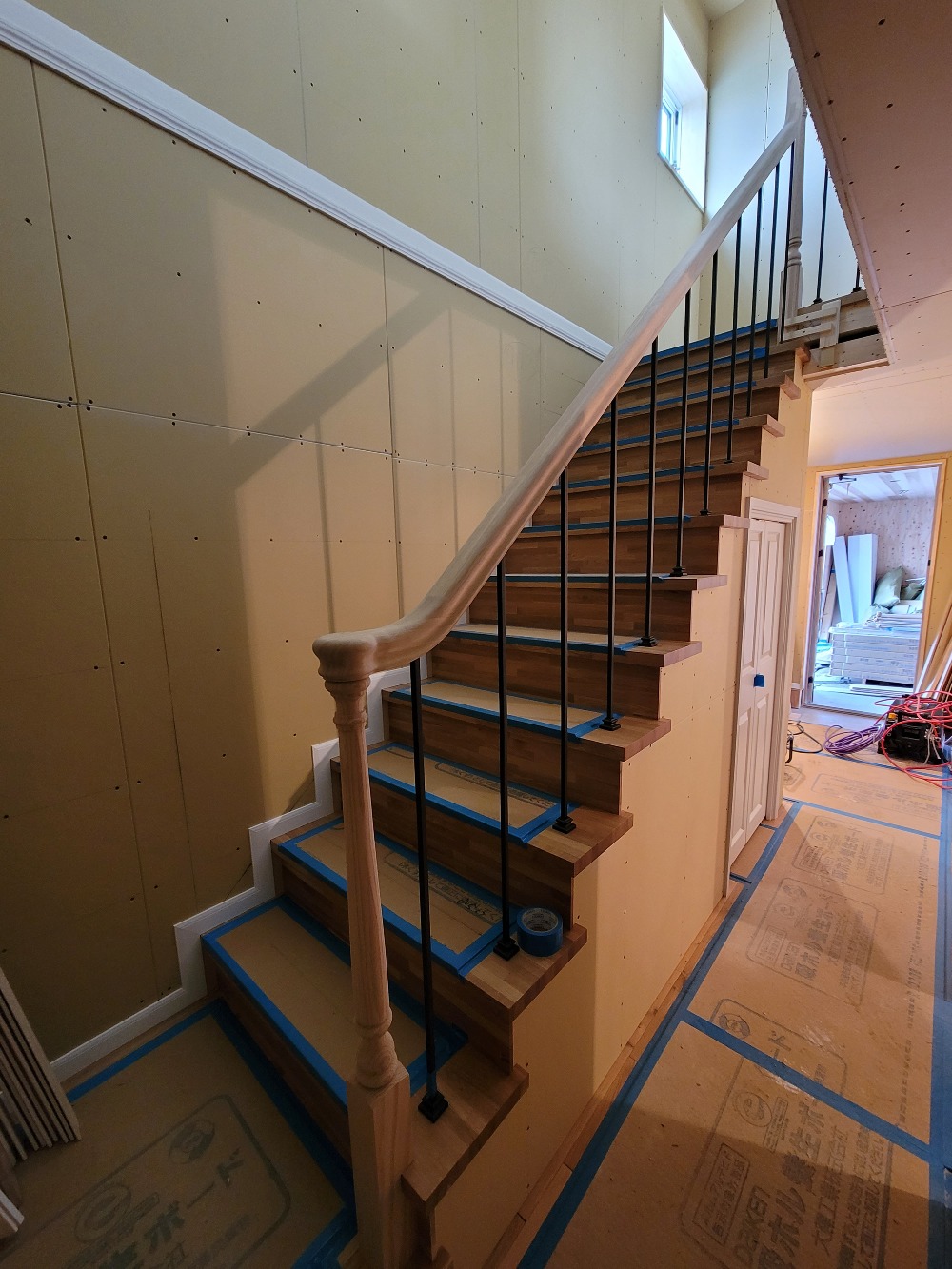

階段施工状況

階段施工状況

階段が取り付けられました。

20. 2021年03月11日

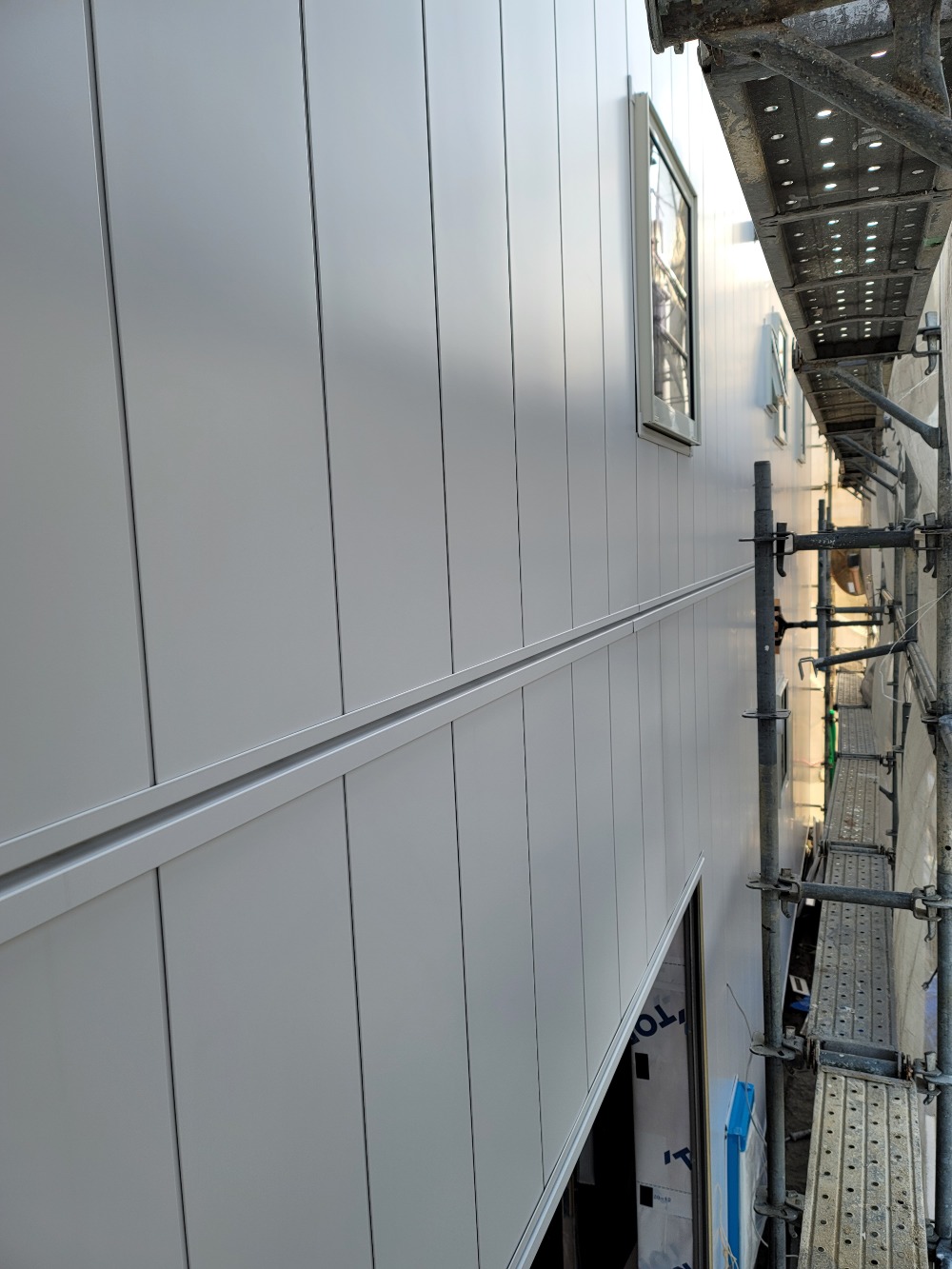

外壁施工状況

外壁施工状況

金属サイディングが貼られていきます。

21. 2021年03月13日
キッチン施工状況

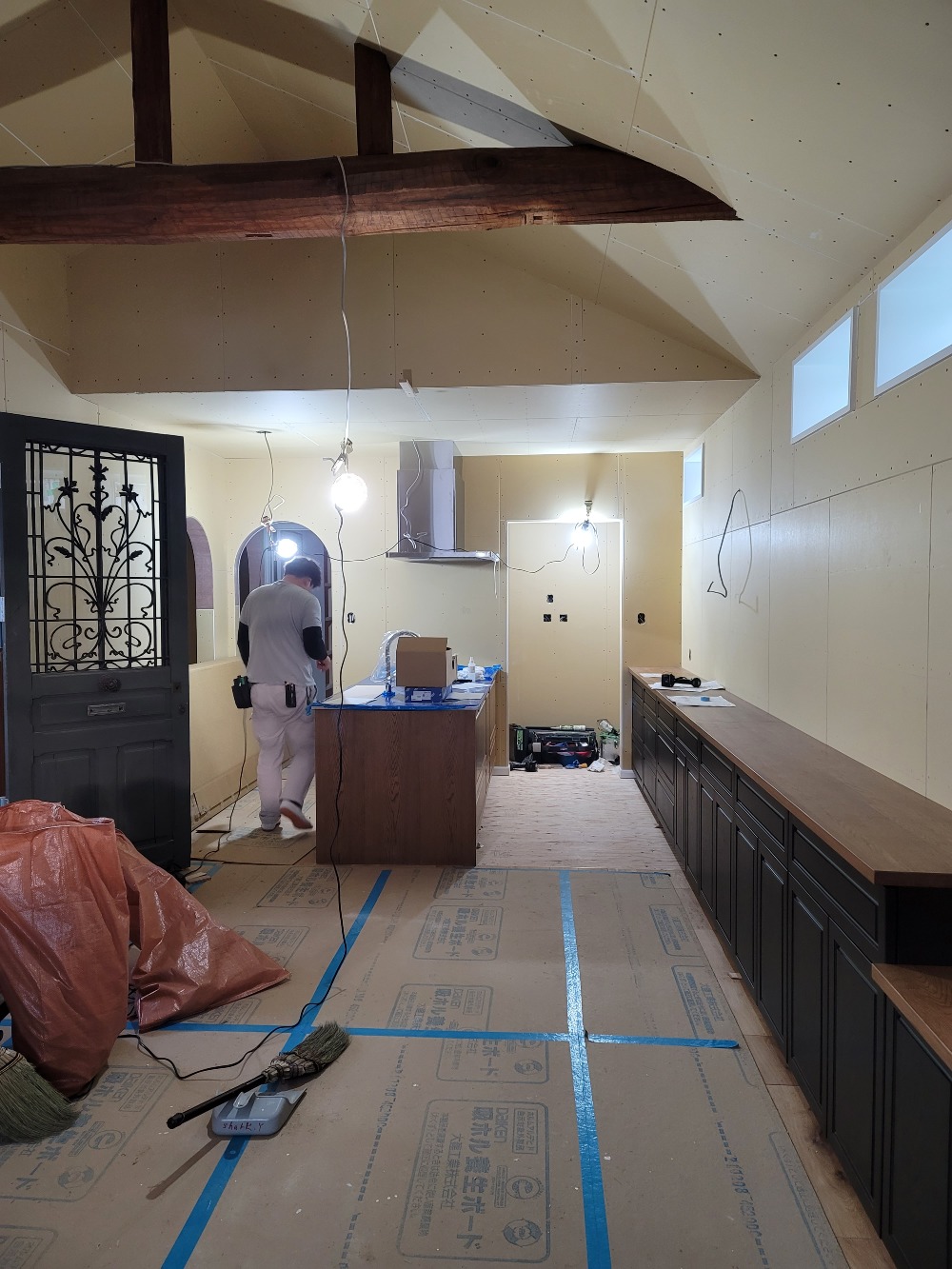

キッチン施工状況

キッチン、背面収納が設置されました。
オーダーメイドで、扉・器具など一つ一つ選ばれています。

22. 2021年03月19日

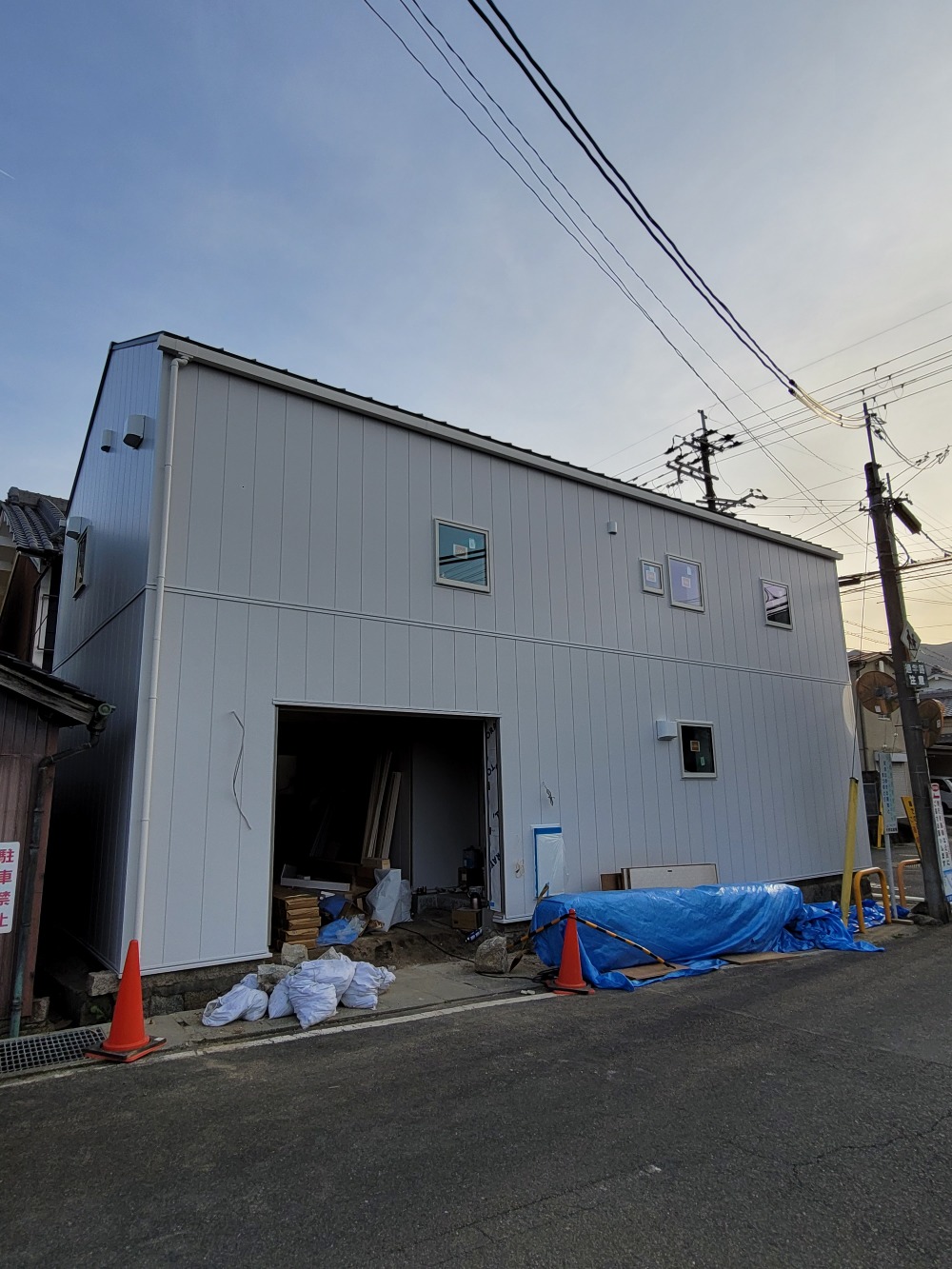

足場解体

足場解体

工事用足場が撤去され、ようやく建物全体の外観を見ることができるようになりました。
外観が見えることでより一層、工事の進み具合を感じていただけるのではないでしょうか。

23. 2021年03月20日

クロス施工状況

クロス施工状況

木工事が終わるとクロスを貼る作業に移ります。天井・壁にお選びになられましたクロスが貼られ、部屋の雰囲気が明るくなりました。
白色のクロスをベースに、部屋の個性を演出してくれるアクセントクロスも貼られています。

24. 2021年03月23日

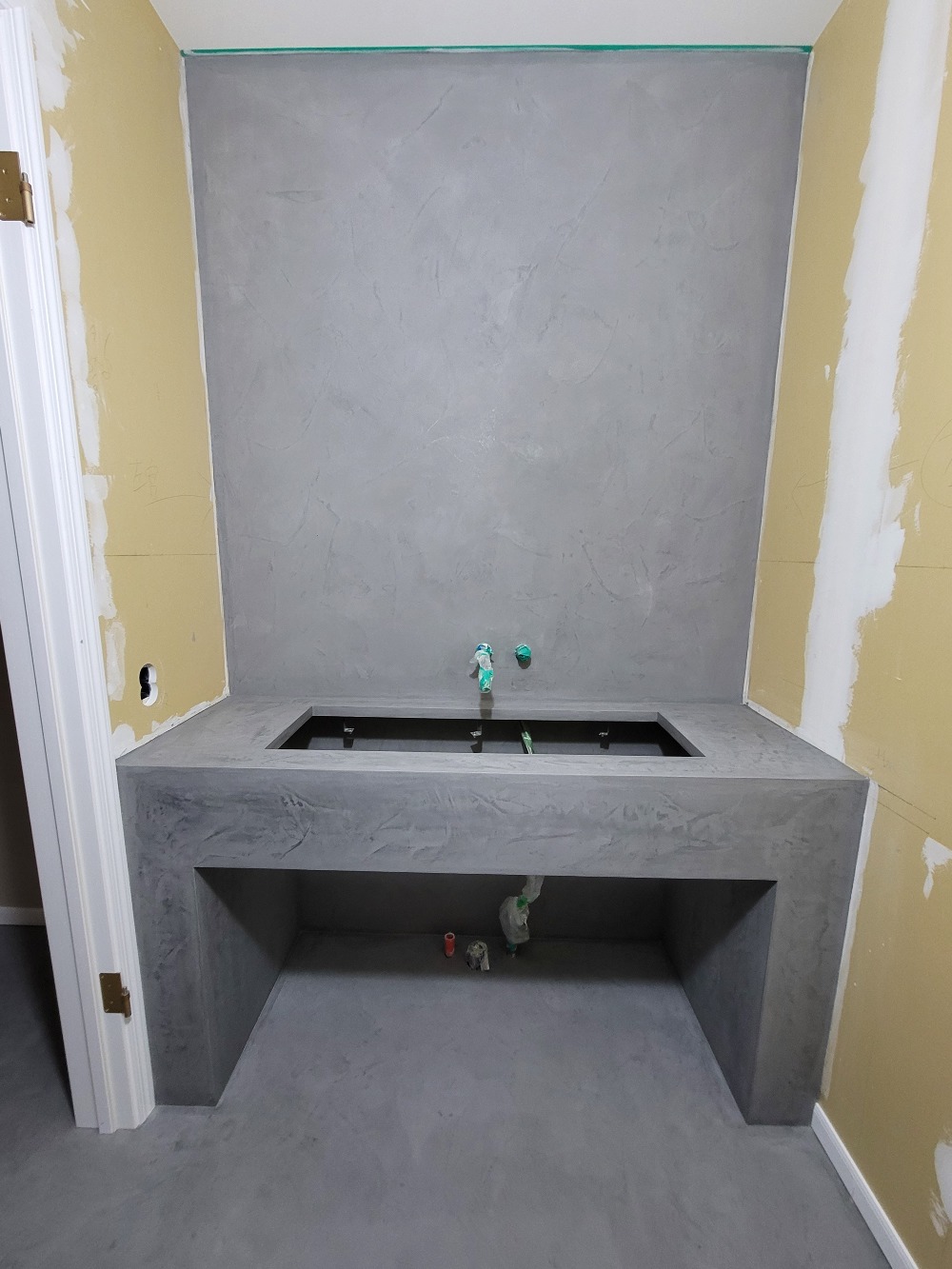

左官施工状況

左官施工状況

コンティニューオ仕上げの、洗面が完成しました。
後は、アンダーボールを設置するのみです。

25. 2021年03月24日

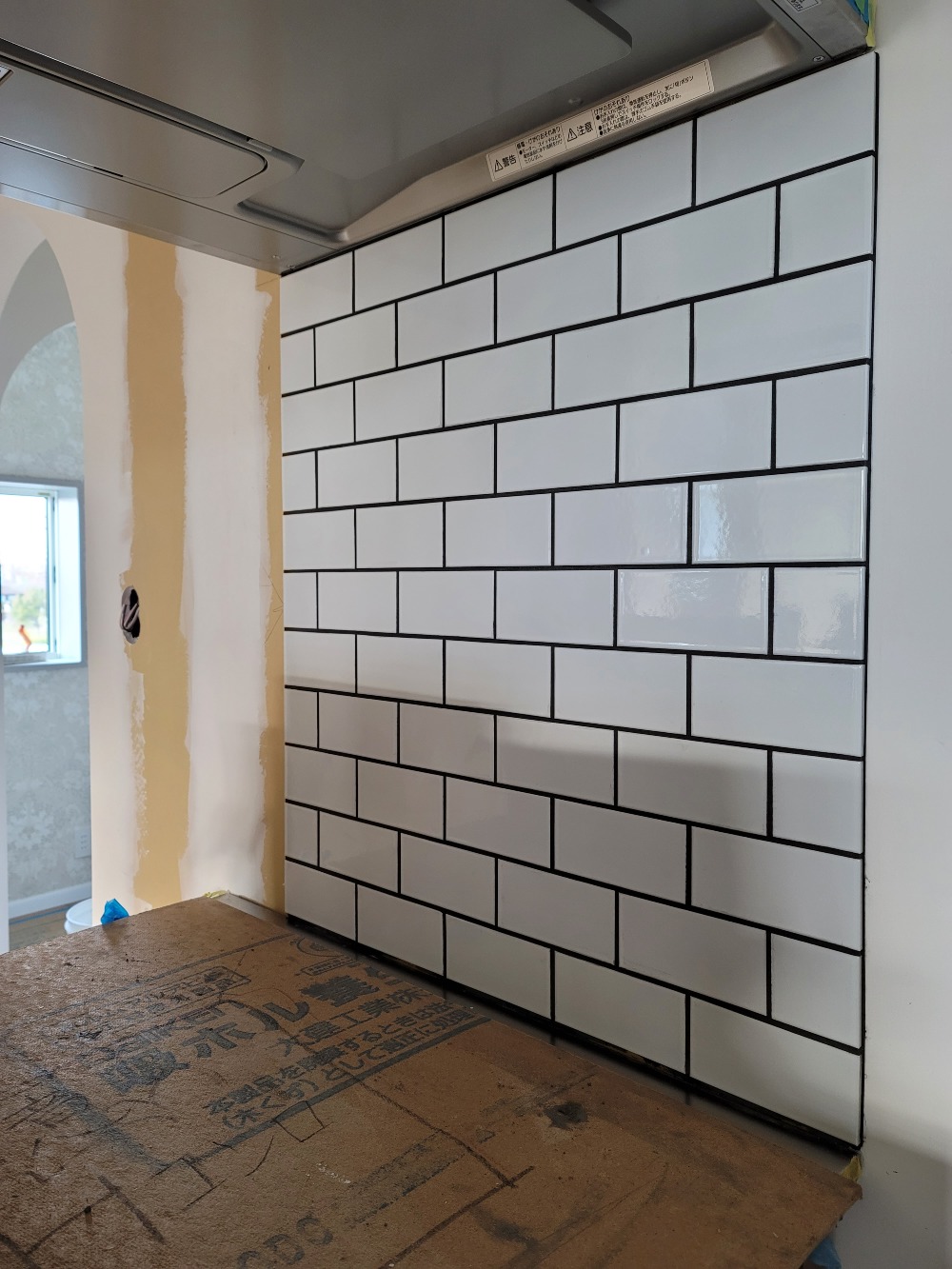

タイル施工状況

タイル施工状況

キッチンの側面にタイルが施工されました。

26. 2021年03月25日
左官施工状況

左官施工状況

内部の漆喰塗りが完了しました。
